Projet Communal pour le Château
Restauration Aménagement du Château, Deuxième tranche.
Mercredi 16 Juin 2021
De nombreuses difficultés dans le dossier de la 2ème tranche de travaux.
L’appel d’offre lancé en Mai 2021 pour cette 2ème tranche de travaux n’a pas encore pu être suivi du missionement des entreprises. De nombreuse difficultés sont apparues en cours de route. Un permis de construire modificatif est en cours de préparation.
Les subventions demandées ayant été accordées, c’est sur divers autres points que les problèmes ont été soulevés vis à vis de l’architecte. Il n’est que temps que le bon sens l’emporte.
La restauration d’un château est le modèle même de la belle aventure collective… Celle de notre commune n’avait pas si mal commencé avec le sauvetage du décor de gypseries. Espérons que celle-ci se terminera bien et dans des délais raisonnables.
En attendant, la réparation de la tôle de la tour qui faisait du bruit au moindre vent a nécessité l’emploi de grands moyens, et, à y être, on a enlevé la végétation qui s’incrustait sur le clocher.
La toiture bac acier de la tour est « provisoire ». Elle a été posée après les inondations de 1999.
La toiture précédente résultait de travaux effectués en 1919, où l’on a réduit la hauteur de la tour en entreposant les gravats sur l’ancienne terrasse médiévale, elle même supportée par la voute de la salle haute de la tour. Cette toiture n’avait pas de charpente, elle était posée à même les gravats étalés au sommet de la tour.
L’orage stationnaire qui provoqua tant de dégâts humains et matériels, n’épargna pas la dite tour. la toiture et les matériaux la supportant se remplirent d’eau, exerçant sur la voute une pression considérable, et l’on craignit à ce moment que la tour ne s’ouvre et ne fut totalement ruinée.
Le sort voulut qu’elle résiste, et par la suite les materiaux entreposés au sommet de la tour furent évacués. un charpente bois lestée par des blocs de pierre fut mise en place et recouvert par un bas acier, toujours en place.
Lors de la dernière phase de restauration du château, il est prévu de restituer au sommet de la tour la terrasse médiévale et de reprendre le sommet des murs en forme de parapet. Cet espace ne pourra être ouvert à la visite ordinaire en raison de l’étroit escalier aux marches inégales ménagé dans l’épaisseur de la muraille qu’il faudrait emprunter.
En 1562, un inventaire au décès de Jean d’Arse nous apprend que la tours se composait d’un grenier de bas et d’un grenier de haut contenant presque exclusivement des grains (froment, orge, méteil, etc.). Cette tour semble avoir été construite pour cette fonction de grenier. Une construction de cette ampleur suppose un important territoire agricole à l’entour et une autorité seigneuriale disposant de droits fiscaux sur cet important territoire.
Lundi 15 Mars 2021
Le devenir du Château.
Après les travaux réalisés en 2017, une deuxième tranche est enfin sur les rails.
Elle comprend une partie ferme (gros œuvre, travaux 2021-2022) et la finalisation de l’ensemble des travaux en optionnel (aménagements intérieurs, dans quelques années).
La municipalité a dû en 2018 commander à l’architecte un projet global afin d’assurer la DRAC de la cohérence des travaux et préciser les utilisations finales du bâtiment, étape obligatoire pour obtenir des subventions.
Ce projet global a été jugé démesuré par la DRAC qui a appelé à plus de sobriété et de respect de l’équilibre de notre patrimoine architectural. Mr le Maire a tenu bon sur cette ligne et nous sommes enfin parvenus à des coûts abordables permettant de ne pas renoncer à finaliser la restauration de ce grand bâtiment.
Cette révision du projet permet donc d’envisager à une échéance pas trop lointaine la fin de la restauration du Château et la mise en place des activités inclues dans le projet : aménagement intérieur de la nouvelle Mairie-Poste, Chai des Artisans Vignerons, Centre d’interprétation du patrimoine Minier, etc.
Pour ce faire, le concours de l’état et des collectivités publiques ne devrait pas nous faire défaut, l’autofinancement communal reste à trouver soit 60 000€.
S’agissant de rendre opérationnel un projet déjà suffisamment abouti, un appel est lancé aux entreprises et organismes susceptibles de nous aider financièrement à le finaliser.
Pour la tranche ferme, travaux 2021-2022, les Amis du Château feront un don de 30 000€ à la commune sur les fonds réunis au cours de leurs trente années d’activités.
Le château et l’église, avant 1911, date de transformation du clocher.
On distingue les créneaux sur le mur abattu vers 1970, qui séparait la cour du château de la place de l’église.
Photo famille Mengaud.
Point sur le Projet, le Vendredi 23 Octobre 2020.
Ce Jeudi 22 Octobre, Mr le Maire de Cascastel, Didier Casato, assisté de Maxime Masseron, Architecte, a été reçu à la DRAC Occitanie à Montpellier pour faire le point sur la poursuite des travaux de sauvegarde et de réaménagement du Château.
Suite à des modifications dans l’organigramme de cette administration, il était devenu nécessaire d’exposer à nouveau la globalité du projet de notre commune, afin d’obtenir le concours le plus important possible de leur part.
La rareté et la qualité du décor de Cascastel, hors de Paris et de sa banlieue où le style Rocaille a foisonné au milieu du 18ème siècle, ainsi que les possibilités de développement de services et d’activités au Château ont été rappelées afin de parfaire le dossier.
Dans l’attente d’une issue favorable probable à cette démarche auprès de la DRAC, restent à trouver les participations financières auprès d’autre organismes institutionnels pour parvenir à boucler un budget supportable pour la commune.
Dans le contexte actuel de l’épidémie de Covid-19, l’une des priorités des pouvoirs publics est de soutenir l’économie, ici les entreprises du secteur des monuments historiques, par l’investissement public. Ainsi, une subvention au titre du plan de relance nous a été accordée par l’état (Dotation de Soutien à l’Investissement Local).
Nous espérons que le bénéfice de ces dispositifs financiers nous permettront de ne pas renoncer à la poursuite de la sauvegarde et de l’aménagement de ce bâtiment sur lequel il a déjà été beaucoup investi.
Et ceci, sans préjudice des autres investissements nécessaires à la vie et au développement notre commune.
Le héron sur la tour, le 4 Mai 2020
Point sur le Projet, le Vendredi 17 Juillet 2020.
La première tranche de travaux a été impulsée par la DRAC dont l’ancienne responsable, Delphine Christophe, avait, sous la « poussière des siècles », reconnu l’intérêt culturel et artistique de cet imposant décor de gypseries au cœur de nos Corbières.
Lors de la réalisation de cette première tranche, son successeur, Christophe Robert, a suivi avec le plus grand soin la restitution du décor et assuré la municipalité d’un partenariat durable pour la sauvegarde du château.
Pour le transfert de la Mairie, il avait été prévu de réaliser deux dossiers, l’un pour les parties sur lesquelles la DRAC intervenait, et un autre pour ce qui relevait strictement de l’aménagement de la Mairie.
Suite à la déconvenue avec la DETR, cette façon de considérer le dossier est à nouveau d’actualité. Elle permet en effet à la DRAC de prendre en charge plus d’éléments sur la partie Mairie.
L’étude se poursuit donc pour la réalisation d’une deuxième tranche, « dans le respect de la sobriété et de l’équilibre qui sont la marque de nos éléments patrimoniaux ». Une visite des nouveaux responsables de la DRAC Occitanie est prévue en Septembre 2020 à Cascastel.
Point sur le Projet, le Vendredi 3 Juillet 2020.
Pour le transfert de la Mairie qui n’est pas pris en charge par la DRAC (Ministère de la Culture), nous avons sollicité une DETR (Dotation d’équipements des territoires ruraux.
Notre demande est arrivée tardivement et il nous a été répondu que tous les fonds disponibles avaient été affectés, en précisant que des reliquats pouvaient nous être attribués en fin d’année, sinon notre demande sera reconduite.
Notre architecte pour le Château est maintenant Maxime Masseron qui prend la suite de son père. Les retards intervenus dans la préparation de la demande de permis de construire peuvent être liés à cette transition.
Point sur le Projet, le 16 Juin 2020.
Mr le Maire de Cascastel a signé ce jour, Jeudi 16 Juin 2020, la demande de permis de construire pour la deuxième tranche de restauration du château, avec transfert de la Mairie.
Le dossier sera ensuite transmis à la DRAC (Direction Régionale des Affaires Culturelles) Occitanie pour étude et subvention.
Cette deuxième tranche s’inscrit dans la continuité de la démarche précédente et a été élaborée conformément aux directives de cette institution, ce qui augure d’une décision favorable.
Cette décision commande la subvention du projet par la Région et le Département, l’ensemble des subventions couvrant 80% de la dépense qui s’élève ici à 553 000€ HT. Les Amis du château interviendront à hauteur de 30 000€ pour réduire la part d’autofinancement restant à charge de la Commune.
Cette tranche de travaux comprend aussi une toiture pour protéger le mur sud-est de la salle des gypses qui laisse passer des infiltrations, ainsi que des planchers béton au 1er étage qui resteront en attente pour de nouveaux aménagements dans le futur.
Point sur le Projet, le 21 Avril 2020.
Les événements climatiques (inondations) du 15 Octobre 2018 ont fait des victimes humaines et entraîné des dégâts considérables dans le Carcassonnais et les plaines de l’Aude principalement.
Les capacités financières du département et de la région ont été mobilisées pour remettre en état les infrastructures, soutenir l’économie et apporter de l’aide aux victimes.
En 2020, est survenue l’épidémie Covid-19 qui a atteint 9% de la population française et a déjà causé plus de 20 000 décès.
L’ampleur de la catastrophe passée et à venir demeure impossible à déterminer à ce jour.
L’issue qui est validée par les pouvoirs publics est de freiner la contamination jusqu’à la mise au point d’un vaccin et/ou d’un traitement.
En pratique, les capacités financières du département et de la région, vont à nouveau être mobilisées pour la relance de l’économie et l’aide sociale.
Dans ces conditions, la municipalité a maintenu sa demande de subvention pour une deuxième tranche de travaux, sans illusions.
Nous demeurons donc positionnés pour la poursuite de la sauvegarde du château dès que des circonstances plus favorables se présenteront pour ce secteur économique le la conservation du patrimoine et pour les entreprises qui la réalisent.
Ces terribles événements affectant nos contrées ou l’ensemble de la planète, font ressortir le caractère exceptionnel de la restauration réalisée en 2017, des circonstances qui l’ont rendue possible, de la détermination de notre ancien Maire, André Cournède, qui a signé l’engagement de la commune.
En attendant, les employés municipaux, contraints par la pluie continue de ces jours-ci à rester à l’intérieur, ont installé une passerelle métallique entre les deux corps de bâtiment du château au premier étage, et un escalier métallique également pour y accéder.
Point sur le Projet Mars 2020.
Les demandes de subventions sont en cours d’instruction, les pièces justificatives ont été transmises.
Prochaine étape: permis de construire.
La crise sanitaire majeure provoquée par le Covid-19 ne permet plus d’envisager des travaux fin 2020
Point sur le Projet fin 2019.
Septembre 2019: l’architecte fournit un dernier chiffrage qui servira de base aux demandes de subventions.
Octobre 2019: Après ajustement des chiffres, Mr le Maire établit un plan de financement et lance les demandes de subventions auprès des organismes concernés: DRAC Occitanie, Région Occitanie, Département de l’Aude, Etat pour le transfert de la Poste et de la Mairie.
Décembre 2019: des accords de principe ont été obtenus, des informations complémentaires ont été fournies, les réponses officielles parviendront début 2020.
Affinage de l’étude architecturale et mise au point des financements.
Le 7 Mars dernier (2019), au Château de Cascastel, Mr Bernard Masseron , Architecte, présentait son programme de restauration complète du Château à Mr le Maire et aux Amis du Château, en présence de Mr Christophe Robert, Ingénieur du Patrimoine auprès de la DRAC Occitanie.
Une partie importante de cet avant projet porte sur la réhabilitation de la tour et de la façade sur la rue du « Pont Vieux ». Un projet très recherché alliant discontinuité des volumes et disparité des matériaux et des couleurs, contrastant fortement avec la sobriété et l’équilibre qui sont la marque de nos éléments patrimoniaux, tels le pont de pierres, la tour au parement si bien conservé, et la façade du 18° récemment restaurée.
Le projet sera donc retravaillé pour atteindre à plus de simplicité, à des couts de réalisation et d’entretien plus réalistes.
Il sera ensuite présenté au Conseil Municipal qui validera aussi les affectations de l’ensemble des volumes.
S’agissant de la deuxième tranche de travaux réalisable en 2020, elle comprendra bien sûr, le transfert de la Mairie vers ce site privilégié du Château.
Cette partie des travaux devrait faire l’objet d’un financement européen (GAL) dont le montage du dossier est en cours.
S’agissant des travaux pris en charge par la DRAC, cette tranche devrait se concentrer sur les travaux importants de structure du bâtiment afin de permettre par la suite un aménagent progressif à la demande et au fil du temps.
Ces travaux comprennent:
Les structures porteuses du plafond du premier étage et la dalle béton du plancher au dessus de la salle des gypses et de la pièce attenante.
La couverture complète de la partie du bâtiment sur la rue du pont vieux afin de mettre un terme aux infiltrations.
La façade rue du Pont Vieux, les enduits intérieurs et les menuiseries.
Cette approche semble pertinente à la Municipalité qui paraît disposée à frapper un grand coup pour ces travaux de 2020, la suite pouvant être réalisée au pas à pas.
Sobriété et équilibre
Restauration Aménagement du Château, Première tranche.
Gypseries Château de Cascastel, avant restauration
Atelier Pierre Mangin, 2017, Restauration des Gypseries
Biorestauro, 2017, Restauration du décor peint
Chantier Château, la suite:
Octobre 2018

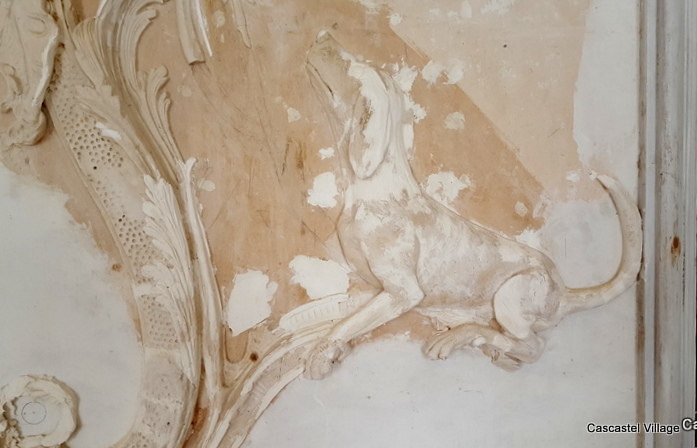

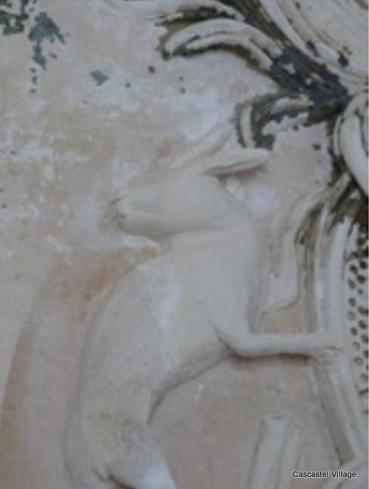

La faune mystérieuse du décor de gypses sort de l’ombre:
Vendredi 12 Octobre, pose du lustre de la salle des gypses par Mikaël REY, électricien à Albas.
Ce lustre devait correspondre à un cahier des charges précis annexé à la demande de permis de construire signée par André Cournède, Maire, en 2014.
Il a fallu du temps pour trouver un lustre cage de style Louis XV qui garantisse un éclairage fiable et performant. Un délai important s’est également écoulé entre la commande et la livraison de ce matériel spécifique.
Le matériel livré et installé répond parfaitement aux attentes tant par ses dimensions, son style, et l’éclairage qu’il délivre grâce à son équipement de leds basse consommation.
Protection du décor:
Le modèle et des copies photographiques du décor de gypseries ont été déposés auprès de l’INPI (Institut national de la propriété Industrielle).
Cette mesure permet de protéger le décor mural du château contre des utilisations commerciales illégales.
S’agissant d’un objet aussi rare qu’insolite, cette démarche était nécessaire et protège le décor contre toute tentative d’utilisation frauduleuse éventuelle.
La seconde tranche de restauration:
Les dossier d’étude architecturale et financière ne pourra pas être finalisé avant le 31 Octobre 2018, date limite des demandes de subventions pour des travaux en 2019. La poursuite effective de la restauration est reportée à 2020.
Février 2018
Mercredi 7 Février:
Le matin à la Mairie: discussion avec l’architecte pour affiner la suite du projet de restauration, mieux estimer son coût notamment.
L’après midi: la réception sans réserves des travaux de menuiserie a été signée par l’architecte.
Janvier 2018
Les opérations préparatoires à la réception des travaux ont été effectuées le Mercredi 17 Janvier.
Divers points de finition restent à réaliser pour la longévité des menuiseries et leur conformité au cahier des charges des monuments historiques.
La réception définitive est prévue le Mercredi 7 Février 2018.
Décembre 2017
La demande de réception des travaux de menuiserie a été effectuée par l’entreprise et reportée,à sa demande, en 2018.
Les menuiseries sont « à peu près » terminées et le chantier « à peu près » nettoyé.
La demande de réception des travaux de menuiserie est envisagée pour la première semaine de Décembre 2017.
Novembre 2017
La réception des travaux de menuiserie est prévue le Vendredi 24 Novembre 2017.

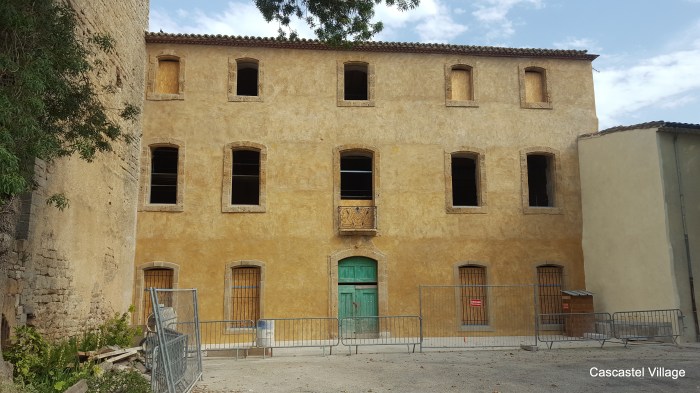

La progression de la fermeture du bâtiment, ainsi qu’un peu de chauffage par le sol dans la salle des gypses, ont considérablement amélioré la situation vis à vis des problèmes d’humidité.
La façade sur la Berre bientôt fermée aux intempéries.
Octobre 2017
Semaines 41 et 42, l’entreprise Atelier Sud France a posé de nouvelles menuiseries au second étage du château, poursuivi la pose des volets intérieurs, rattrapé les jeux des portes de la salle des gypses et poursuivi leur mise en teinte.
Reste à installer les ouvertures sur la façade de la Berre.
La réception des travaux de menuiserie par l’architecte pourrait intervenir le Mercredi 8 Novembre sauf imprévus.
De son côté l’équipe municipale à procédé au nettoyage des fientes de pigeons accumulées au premier étage du Château, puis à la pose de fermetures transparentes au niveau de la tour. Les ouvertures restantes seront obturées prochainement.
Ces interventions ont déjà permis de bien réduire l’humidité à l’intérieur du château et d’écarter les scénarios les plus alarmistes.

Septembre 2017
Deux mois ont passé depuis la date de réception officielle des travaux, soit le 28 Juillet 2017.
Semaine 34, du 21 au 26 Août, les fenêtres du rez de chaussée et la porte sur la place de l’église ont été placées. Semaine 39, du 25 Septembre au 1er Octobre, trois fenêtres du 1er étage sont en cours de pose.
Les réunions de chantier se poursuivent au rythme d’une par semaine.
L’objectif est d’obtenir la fermeture complète du bâtiment (à l’eau et à l’air) avant l’arrivée des épisodes méditerranéens fréquents en automne pour protéger la salle des gypses.

Lors de cette dernière intervention de l’Atelier Sud France, les ouvertures non pourvues de fenêtres ont été obturées par des panneaux de fibres de bois.
Nous restons évidemment dans l’attente des fermetures définitives.
De nouvelles fenêtres sont attendues semaine 40.
Le compteur électrique a été transféré rue du Pont Vieux en vue des prochains aménagements.

Cette première phase de travaux porte sur la restauration des gypseries et de la façade ouest sur la place de l’église. Elle comprend la restauration de toutes les menuiseries de la façade, ainsi que des menuiseries intérieures et extérieures de la salle des gypses.
La maçonnerie et le travail de la pierre sont effectués par l’entreprise Rodrigues-Bizeul, le plafond et la reprise des plâtres par l’entreprise Europlâtre, la restitution des gypseries est assurée par l’Atelier Pierre Mangin, la restitution du décor peint est confiée à Biorestauro, la menuiserie à Sud-France et l’électricité à Reyelec d’Albas.

Jeudi 13 Octobre 2016
Le décaissement du sol de la salle des gypses commence.
Il s’agit d’un remblai recouvrant un niveau de sol médiéval situé environ 1,50m plus bas.
Côté Berre l’arasement du mur médiéval délimitant l’emprise de la « basse cour » du Château a été mis au jour. Ce mur se poursuit le long de la rue du Pont Vieux.
Le mur de la façade sur la Berre repose sur l’arasement d’un épais rempart qui délimitait l’emprise du Château.
Jeudi 3 Novembre 2016
Une chape de propreté est coulée dans la salle des gypses.
Elle permettra de disposer les échafaudages nécessaires pour les différents corps de métiers devant intervenir successivement dans la restauration des gypseries. Au final, elle supportera un chauffage électrique et un carrelage en terre cuite identique à celui qui a été déposé.

Mercredi 23 Novembre 2016

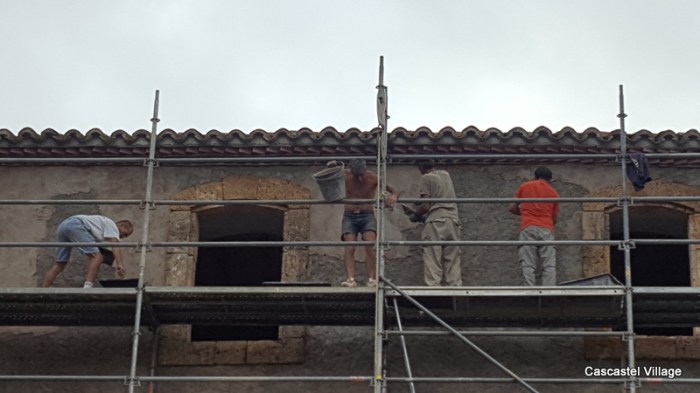

Le piquage des maçonneries anciennes est en cours sur la façade.
Le mur sud-est de la salle des gypses exposé au marin, a été nettoyé et dressé à la chaux.
Jeudi 24 Novembre 2016
Arrivée des pierres de taille destinées à refaire les encadrements de la façade.
Il s’agit de pierre coraillère très proche de celle utilisée au 18ème siècle.
Elle provient d’un pont situé dans les Hautes Corbières et que le général Delattre de Tassigny avait fait sauter le 11 Novembre 1942 lors de l’invasion de la zone libre par l’armée Allemande.
Elles ont été taillées sur mesure en atelier pour reconstituer linteaux, pieds droits et appuis.

Lundi 28 Novembre 2016
L’épisode méditerranéen du 2 Novembre 2016 a montré la grande perméabilité du mur de la salle des gypses situé au marin, il a été enduit d’un crépi à la chaux afin de protéger les travaux de rénovation.

Mardi 20 Décembre 2016

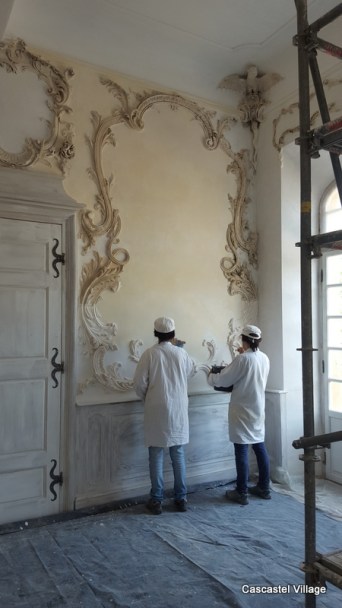

Intervention de l’entreprise Biorestauro spécialisée dans la restauration du décor peint.
Les premiers examens révèlent l’existence d’une dorure qui devait recouvrir la plupart des reliefs.
Plusieurs couches d’une préparation aujourd’hui vert de gris ont ensuite été appliquées.
Sous cette couche les grands à plats des panneaux révèlent un bleu azuré.

Mardi 10 Janvier 2017

Après un long travail de piquage et de désobstruction des ouvertures du 2ème étage, la mise en place des linteaux va pouvoir commencer. Les claveaux sont appareillés au sol, ils seront ensuite posés sur un cintre en bois au dessus des pieds droits des fenêtres.

Mercredi 18 Janvier

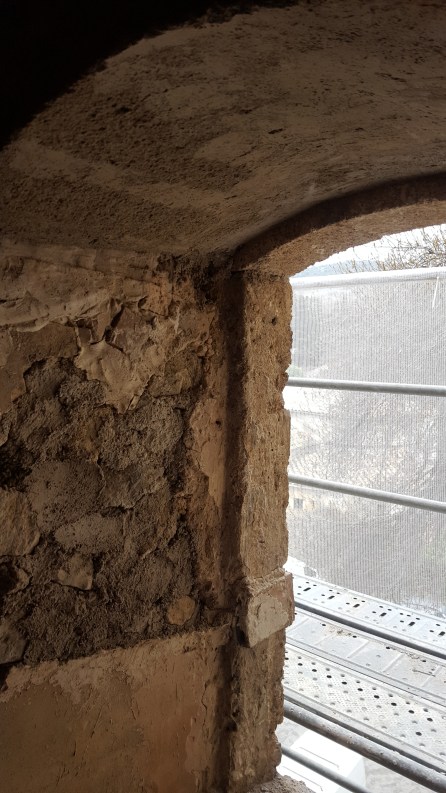

La pose des linteaux du second étage est terminée, ceux du premier étage vont suivre. L’opération a nécessité le montage d’un échafaudage intérieur et de plateaux franchissant les appuis.
Mercredi 25 Janvier 2017
Le dressage des maçonneries de la salle des gypses se poursuit. Le plafond est posé sur un treillis métallique permettant de se raccorder aux fluctuations des moulures anciennes. Des panneaux de contreplaqué ont été disposés pour protéger les gypseries existantes pendant les opérations de pose du treillis et de plâtrage du plafond.
Mercredi 1er Février 2017
Suite à l’épisode méditerranéen du 27 Janvier et aux nombreuses infiltrations risquant de compromettre la restauration en cours la nécessité d’enduire la façade est en totalité et d’y poser un chéneau est validée.
L’intervention du stucateur a commencé. Les gorges du plafond sont raccordées aux moulures.

Suite à la pose des nouveaux encadrements sur les fenêtres de la façade, les linteaux intérieurs et les ébrasements sont repris. Les échafaudages permettent d’accéder au second étage du château et de se rendre compte de la taille réelle des ouvertures dont on ne se doute pas vues de 15 m plus bas, ainsi que de l’importance des surfaces et volumes disponibles dans le bâtiment.
Mercredi 8 Février 2017
L’humidité apportée par le plâtre frais ne peut être évacuée. Les films polyane posés par l’entreprise Rodrigues-Bizeul n’assurent pas une étanchéité suffisante. Le chauffage et la déshumidification ne peuvent pas être entrepris efficacement. De plus, la pièce est maintenue dans l’obscurité par ce dispositif.

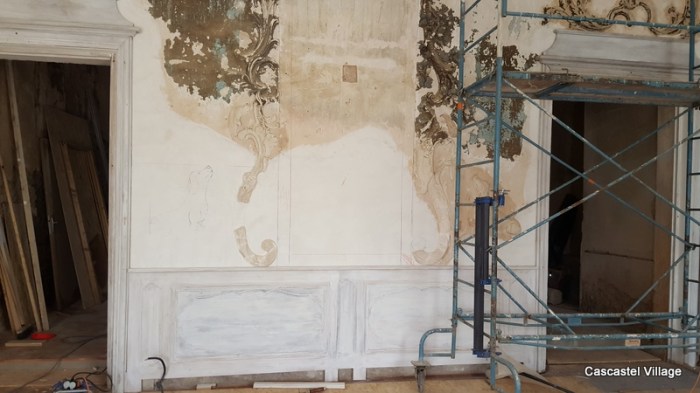

Cependant, le chantier gypseries avance avec la pause des moulures du plafond.

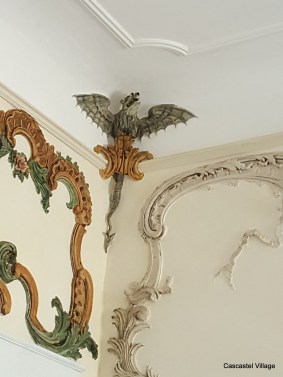

Le grattage des anciens enduits avait révélé la présence de trophées au centre des grands encadrements de gypseries. Le découverte d’un cordon de support des dits trophées traversant une guirlande confirme cette hypothèse.

Mercredi 15 Février 2017

L’entreprise Sud-France a posé les encadrements définitifs des portes fenêtres sur la Berre.
Des panneaux de polycarbonate permettent une meilleure étanchéité ainsi que le passage du jour.

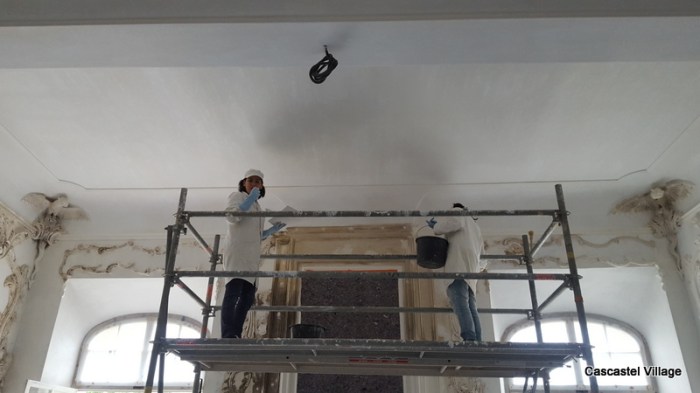

Le chauffage et la déshumidification vont pouvoir commencer sérieusement.
Les moulures de portes ont également été posées, ce qui va débloquer la situation pour le plâtrier Europlâtre qui doit dresser les tableaux et prépare les fonds pour la pose des gypses.
Une avancée spectaculaire donc pour les travaux.

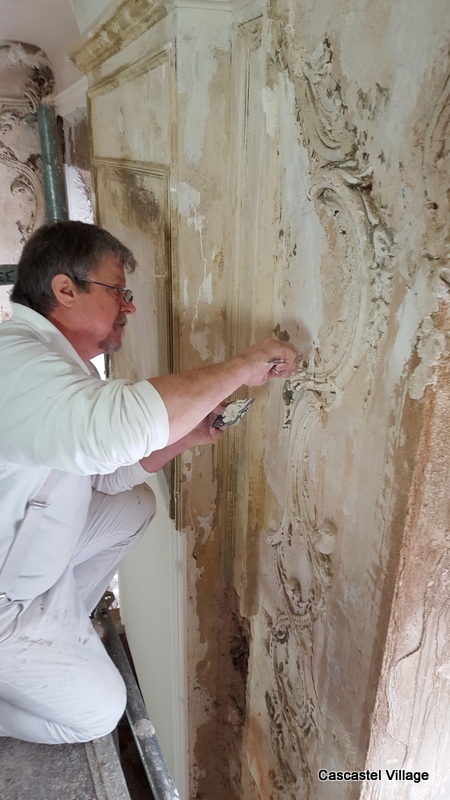

La fermeture de la pièce, la lumière, le grattage des anciens enduits et surtout la pose des cadres de portes donnent un élan vertical à l’ensemble et ramènent les gypseries à l’échèle de la pièce.
L’épisode méditerranéen du 14 Février, plus important que celui du 27 Janvier a révélé de nouveaux problèmes d’étanchéité par forte pluie du marin. Le solin de la toiture côté tour est décollé, les débris du mur de ce côté de la dite tour bouchent les canaux des tuiles. Une intervention est nécessaire.
L’entreprise Rodrigues-Bizeul a commencé les encadrements des nouvelles fenêtres remplaçant le portail de l’ancien garage municipal.
Mercredi 22 Février 2017

L’entreprise Sud-France signale que le jambage de cheminée qui lui a été fourni comme pouvant provenir du Château ne correspond en aucune façon au style de la cheminée.
L’ensemble du décor est de style « rocaille », soit Louis XIV finissant et Louis XV alors que la cheminée appartiendrait au style Louis XVI.

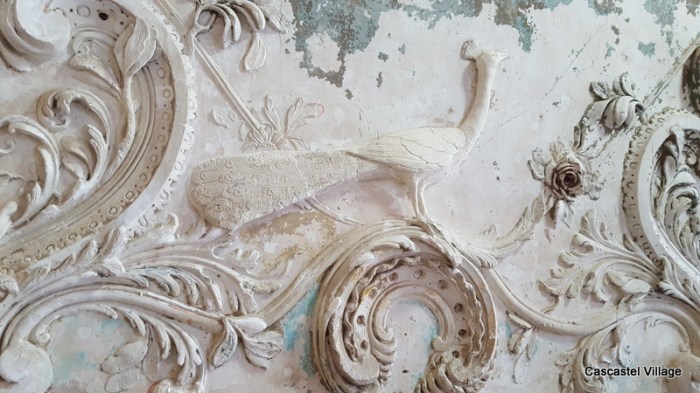

Les nettoyages effectués par le maître gipier avaient d’ailleurs révélé la possibilité d’une cheminée précédente.
Il est demandé à Sud-France de faire une nouvelle proposition pour l’habillage de la cheminée.
Mercredi 1er Mars 2017
La restitution des gypseries :

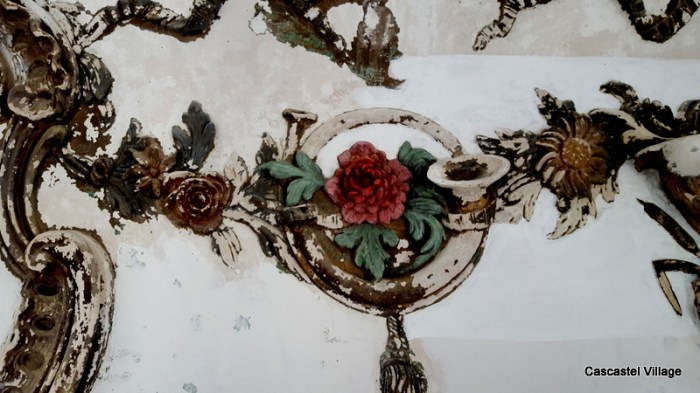

Concernant la restauration ou la réplication des reliefs en plâtre, c’est une opération très minutieuse, mais il y a suffisamment d’éléments conservés pour que l’on puisse reconstituer les reliefs identiques à l’état d’origine.
S’agissant du décor peint, malgré les analyses de pigments, cet état d’origine demeure méconnu, de même que les vicissitudes subies par ce décor au fil du temps, et il s’avère difficile de savoir dans quel état il doit être restitué, le principe étant : le dernier état cohérent connu.
Cette question a été remontée vers la conservation du patrimoine national.
Pour l’anecdote : l’état du conduit de cheminée révèle un usage intensif et prolongé alors que le décore ne porte pas de traces de fumée, par contre les échantillons analysés sont entièrement contaminés par du chlore (eau de javel) qui a définitivement altéré les enduits.
La façade :
Les encadrements des deux fenêtres ayant remplacé le portail de l’ancien garage municipal sont quasiment terminés. Ils ont été réalisés dans un calcaire marbrier discrètement veiné comme celui des deux autres fenêtres leur faisant pendant au rez de chaussée.

Jeudi 2 Mars 2017

Mercredi 8 mars 2017
La salle des gypses :
Après le paon dans son jardin, les oiseaux sont revenus dans leur volière.
Les éléments récupérables du puzzle sauvegardé en 2003 reprennent leur place peu à peu tandis que les grands décors de feuillage sont répliqués et ajustés dans les parties manquantes.
Le plus gros du travail de gypseries devrait être terminé vers le 15 Avril 2017.
Il sera suivi de la pose du chauffage au sol et du carrelage.
Le dessin d’une cheminée en bois, très sobre, a été retenu de manière à s’harmoniser avec le style des lambris et les lignes verticales de la cheminée. Un « tapis de feu » en grands carreaux de terre cuite complétera l’ensemble cheminée.
En Mai, les menuiseries définitives seront posées (portes fenêtres, portes, lambris, cheminée), la finalisation du travail de gypseries et leur décoration pourront alors commencer. Un grand pas aura été accompli pour la sauvegarde d’un patrimoine original, sans équivalent connu dans ce domaine artistique, et qui tout proche de sa disparition définitive.
La façade :
Les encadrements du rez de chaussée et le rebouchage des murs sont réalisés. Le chantier reprend au niveau des ouvertures du 1er étage avec la livraison prochaine des pierres coraillères taillées pour chacune de ces ouvertures. Beaucoup des pierres tendres d’origine étaient trop érodées pour être conservées. Le résultat final n’en sera que plus réussi.
Lundi 13 Mars
Visite du Conservateur Régional des Monuments Historiques.
Restitution du décor :
Vu les faibles traces d’or retrouvées et l’état de surface des supports, la dorure des gypseries sera certainement abandonnée au profit d’une mise en teinte. L’entreprise Biorestauro devra finaliser l’étude stratigraphique et de la compléter par une connaissance des pigments colorés et de leur éventuelle mutation pour retrouver les teintes initiales.
Mercredi 22 Mars
Le dernier planing des travaux élaboré tient la route.
La restauration des encadrements de fenêtres, pose des derniers linteaux et appuis, rebouchage et réparation des éléments conservés, devrait se terminer le 31 Mars 2017.
L’entreprise Sud France (menuiserie) constate lors de la prise des mesures, que les ouvertures existantes sont déformées soit par le mouvement des maçonneries soit à cause d’une facture approximative. Les dimensions des cadres dormants devront être augmentées afin de pouvoir les adapter sur place aux fluctuations des maçonneries, de manière à ce que l’équilibre général de la façade soit bien restitué.
S’agissant de la porte d’entrée, elle devra assurer un accès aisé aux personnes à mobilité réduite lors de l’ouverture du premier vantail. Un montant central permettra de dissimuler la différence de largeur des deux vantaux comme c’est le cas sur la porte actuelle.
Le travail du gipier concernant la reproduction des éléments manquants sur les panneaux les plus dégradés avance bien. L’Atelier Pierre Mangin a fait valider le choix des miroirs qui se répondront l’un sur le panneau à l’effigie de Diane, l’autre en face sur la cheminée. Ils seront divisés par un trait de scie environ aux 2/3 de leur hauteur.

Mercredi 29 Mars
Gypseries :
Les panneaux les plus abimés situés côté rue du Pont Vieux viennent d’être complétés par la copie des moulures symétriques prise sur les panneaux situés côté Tour. Aucun panneau n’ayant les mêmes dimensions, il a fallu comme l’a fait le créateur du décor original, adapter aux dimensions de chaque panneau.
Cette opération a été menée à bien plus rapidement que prévu et cela permet d’avancer le planing général d’une semaine.
Le panneau le mieux conservé dominé par l’effigie de Diane, a également vu ses parties inférieures complétées grâce aux éléments épars stockés depuis 2003.
Le nettoyage préalable aux raccordements a permis de retrouver le canon d’un fusil, déjà évoqué par de précédentes études, sur la partie gauche du décor.
Comme pour les arcs, le carquois, le cor de chasse, il ne faut pas y voir une reproduction fidèle d’une arme d’époque, mais un nouvel attribut de Diane, une possible arme féminine.
La restitution des manquants de ce panneau va se poursuivre tant qu’elle pourra être guidée par des indices suffisants.
Le gros œuvre :
Les encadrements des fenêtres sur la Place de l’église seront terminés dans les prochains jours.
La pose au plancher chauffant doit intervenir début Avril et la pose du carrelage est prévue à compter du 10 Avril 2017. Les autres entreprises pouvant intervenir après séchage complet du carrelage et des joints.
*
*

2017 Restitution des Gypseries

Images du Chantier Octobre-Novembre 2016
